張掖2座抽水蓄能電站自開工以來,建設進度始終快于預期,在全省8個抽水蓄能電站建設進度處于第一、第三位。至目前,累計完成投資35.22億元,其中張掖盤道山抽水蓄能電站累計完成投資21.93億元,2025年新增投資7.31億元,肅南皇城抽水蓄能電站累計完成投資13.29億元,2025年新增投資6.56億元,均能超額完成年度投資任務。

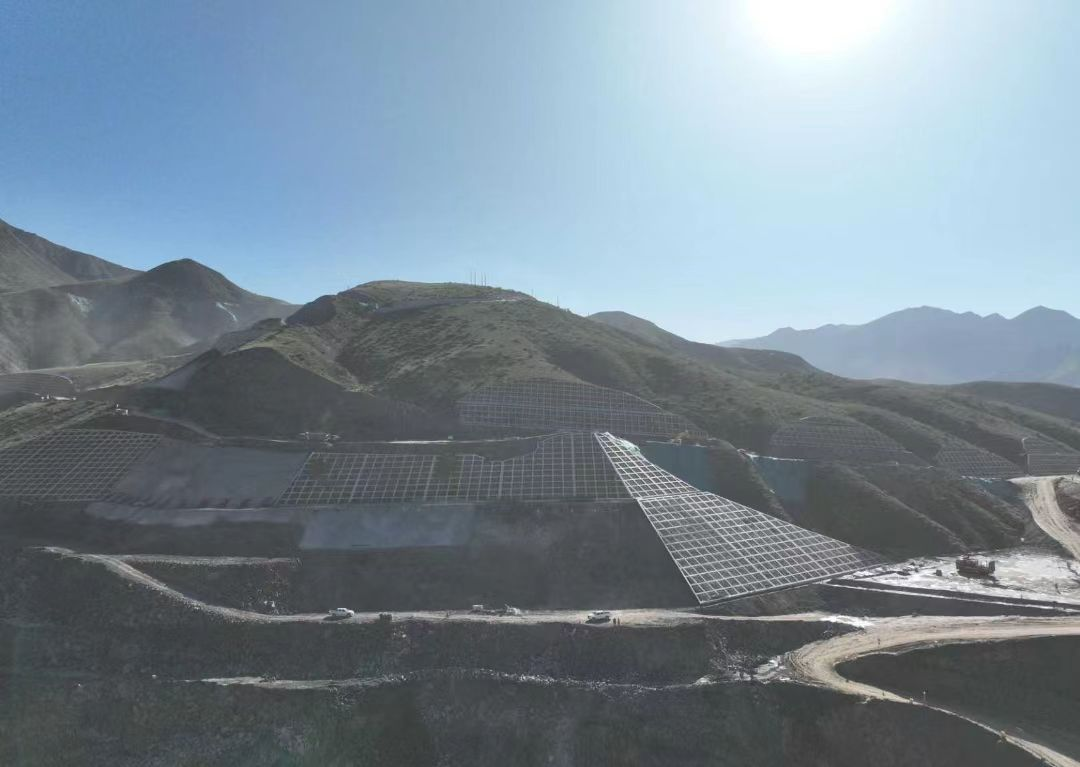

在長電張掖盤道山抽水蓄能電站建設項目現場,挖掘機、起重機在轟鳴聲中“歌唱”,千名建設者懷揣夢想,奏響加快建設“強音”,通風兼安全洞、進場交通洞、主變洞已貫通,上水庫開挖填筑完成96.1%,地下廠房開挖至第四層完成50%,下水庫開挖填筑已全部完成。
該項目總投資95.7億元,安裝4臺單機容量35萬千瓦的可逆式水泵水輪機組,總裝機容量140萬千瓦。該工程自2024年4月開工以來,克服移民安置、IV類和V類圍巖等地質難題,強化質量及安全監管,大幅加快工程進度。根據計劃,2026年12月啟動機組安裝,2027年5月啟動初期蓄水,2028年4月首臺機組投產發電,2029年1月全部機組投產投產運行。項目建成后將成為全省第一個建成的抽水蓄能電站,年發電量將達16.37億度,年抽水用電量21.83億度,每年可產生稅收收入約1.6億元,可為甘肅電網節約標煤約85.64萬噸,減少CO2排放約257.6萬噸。

在中電建肅南皇城抽水蓄能電站項目建設現場,處處是爭分奪秒的繁忙景象,挖掘機、推土機、運輸車穿梭不斷,建設者們在各自的崗位上忙碌不停。目前,該項目各項建設處在“滿弓”狀態,現場施工人員1000余人,投入各種機械300余臺。通風兼安全洞已貫通,進廠交通洞開挖支護完成92.06%,上水庫開挖填筑完成18.52%,地下廠房首層中導洞完成92.66%,主變室中導洞完成9.2%,下水庫開挖完成54.68%。
該項目總投資113億元,安裝4臺單機容量為35萬千瓦的可逆式水泵水輪機組,總裝機容量140萬千瓦。該工程自2024年6月開工以來,克服供電、雨雪天氣等不利因素,千方百計促工期,千方百計保安全,項目建設跑出“加速度”。根據計劃,2029年4月啟動初期蓄水,2030年6月30日首臺機發電,2030年12月底全部機組投產運行,將有望比計劃時間提前半年。項目建成后,年發電量將達16.37億度,年抽水用電量21.83億度,每年可產生稅收收入1.5億元,可為甘肅電網節約標煤約85.64萬噸,減少CO2排放約257.6萬噸,并帶動當地商業、旅游業配套發展,促進地區經濟全面發展。
作為國家和甘肅省“十四五”重點建設項目,張掖市從征拆攻堅到工程建設,從移民安置到配套保障,市縣各部門合力攻堅,通過強化要素保障、優化服務流程、壓實責任機制等舉措,推動項目建設提速增效,跑出張掖建設“加速度”,確保抽水蓄能項目朝著預定目標計劃穩步推進。2座抽水蓄能電站相當于在山間建起的“超級充電寶”,可承擔系統調峰、填谷、儲能、調頻、調相和緊急事故備用等功能,是未來甘肅河西走廊清潔能源基地的調節器和穩定器,將對全省新型電力系統構建、節能減排及“雙碳”目標的實現注入強勁動力,為全省綜合能源基地建設做出積極貢獻。
